全省最大的热电联产企业“能量”再升级
6月12日10时18分,浙江省最大的热电联产企业——浙江浙能绍兴滨海热电有限责任公司四期扩建工程9号机组通过96小时满负荷试运行,各项参数指标优良,系统运行稳定,工程如期投产,总供热能力再升级,为地方经济发展与迭代跃升注入强劲动能,进一步夯实了区域能源安全基石。
浙能滨海热电四期工程是绍兴市滨海工业区印染集聚升级的重要配套项目,同时也是公司积极响应区域能源发展需求的重点建设工程。该工程于2023年6月开工,建设1台500吨/小时的超高温超高压锅炉及1台57兆瓦抽汽背压机组。项目建成后,可有效应对滨海工业区未来热负荷增长需求,推动地方工业向高新化、智能化、绿色化发展。

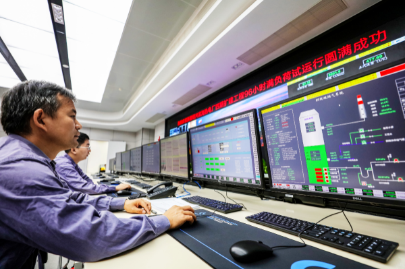

浙能滨海热电运行操作员在项目9号机组168试运行期间认真监盘。 徐明敏 摄
据悉,浙能滨海热电四期工程采用了一系列绿色高效创新技术。例如:采用超高温超高压参数,在辅助设备少量优化的前提下,提高了机组主蒸汽参数,在相同供热能力下,增加发电量,并增加更优质蒸汽的供热能力;采用大气除氧器代替补水加热器,提高了机组运行的灵活性、可靠性及经济性;优化烟气余热梯级利用,实现了“高温烟气高级利用,低温烟气低级利用”的烟气余热梯级利用,提高了电除尘效率,实现了机组经济价值和企业市场竞争力的有力提升。

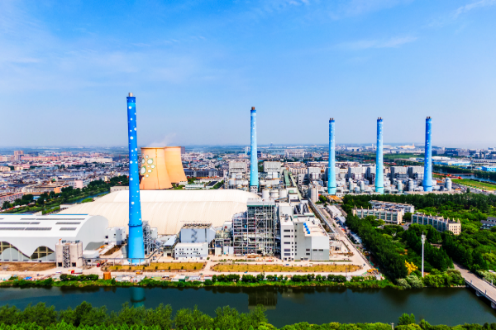

浙能滨海热电四期工程全景。 徐明敏 摄
